はじめに

家の解体工事を検討する際、工事にかかる期間は重要な要素の一つです。特に茨城県内で解体工事を計画している方にとって、地域特有の事情やスケジュール感を把握することは、スムーズな進行のために欠かせません。この記事では、解体工事の一般的な期間や、茨城県での具体的なスケジュールについて詳しく解説します。

解体工事の一般的な期間

解体工事の期間は、建物の構造や規模、周辺環境などによって異なります。以下は、一般的な解体工事の期間の目安です:

  • 木造住宅(30坪程度):約4〜10日間
  • 鉄骨造住宅(25坪程度):約10〜20日間
  • 鉄筋コンクリート造住宅(25坪程度):約14〜45日間

これらの期間はあくまで目安であり、実際の工事期間は現地の状況や工事内容によって変動します。

解体工事のスケジュール

解体工事は、以下のようなスケジュールで進行します:

  1. 事前準備(約1〜2週間)
    解体業者の選定や見積もり取得、近隣への挨拶などを行います。
  2. 届出・申請(約1週間)
    建設リサイクル法に基づく届出や、必要な許可申請を行います。
  3. 解体工事(上記の期間を参照)
    実際の解体作業を行います。
  4. 整地・後片付け(約1〜2日間)
    解体後の土地を整地し、廃材の処分を行います。

全体として、解体工事の開始から完了までには、約2週間から1ヶ月程度を見込んでおくと良いでしょう。

茨城県での解体工事の注意点

茨城県で解体工事を行う際には、以下の点に注意が必要です:

  • 地域特有の条例や規制:市町村によっては、独自の規制や手続きがある場合があります。
  • 近隣住民への配慮:解体工事による騒音や振動が発生するため、事前の挨拶や説明が重要です。
  • 天候の影響:茨城県は台風や大雨の影響を受けやすいため、天候による工期の遅延に備える必要があります。

解体工事の期間を左右する主な要因

同じ30坪の木造住宅でも、解体工事の日数は現場ごとに変わります。見積りの段階で次の要因を確認しておくと、着工後に「思ったより日数がかかった」という事態を防ぎやすくなります。

要因日数への影響事前にできること
建物の構造・延床面積木造より鉄骨造、鉄筋コンクリート造の方が日数は長くなる傾向図面や登記情報を用意して現地調査で伝える
前面道路の幅・重機の進入重機や大型車両が入れない現場は手作業が増え、日数が延びやすい道路幅や電線の位置を現地調査で確認してもらう
隣家との距離足場・養生を丁寧に行う分、工程が増えることがある近隣への挨拶と作業時間帯を事前に相談する
アスベスト(石綿)の有無事前調査と、含有が確認された場合の除去作業で日数が加わる見積り時に調査の方法と費用・期間を確認する
地中埋設物・残置物浄化槽、井戸、古い基礎、家財などが見つかると撤去・処分の手間が増える家財・不用品はできるだけ事前に整理しておく
天候・季節梅雨や台風、強風の日は作業が中断し、予定より延びることがある予備日を見込んだ工程表をもらう

工程ごとの日数の目安|着工から更地になるまで

解体工事は、足場と養生から始まり、内装の撤去、建物本体の解体、基礎の撤去、整地という順で進みます。木造住宅を例にした工程と日数の目安を図にまとめました。

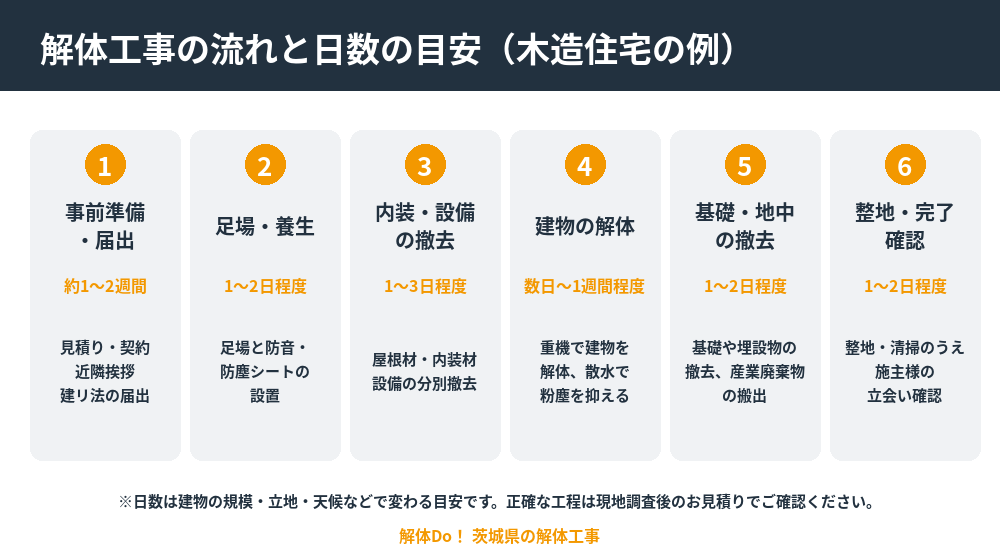

解体工事の流れと日数の目安|茨城県の解体Do!

足場・養生(1〜2日程度)

最初に足場を組み、防音・防塵シートで建物を覆います。粉塵や騒音を近隣に広げないための大切な工程で、隣家との距離が近い現場ほど丁寧に行います。

内装・設備の撤去(1〜3日程度)

屋根材、内装材、設備などを分別しながら撤去します。木材、金属、石膏ボードなど素材ごとに分けるのは、廃棄物を適正に処理し、産業廃棄物として搬出するためです。

建物本体の解体(数日〜1週間程度)

重機を使って建物を解体します。粉塵を抑えるために散水しながら進め、現場では騒音や振動にも配慮します。重機が入れない現場では手作業が中心となり、日数が増えます。

基礎・地中の撤去と整地(2〜4日程度)

建物の解体後に、コンクリートの基礎や地中の埋設物を撤去し、更地に整えます。最後に清掃と完了確認を行い、施主様の確認を経て引き渡しとなります。

構造別の解体期間の目安

建物の構造別に見ると、木造が最も短く、鉄筋コンクリート造が最も長くなります。いずれも目安であり、現場の状況によって変わります。

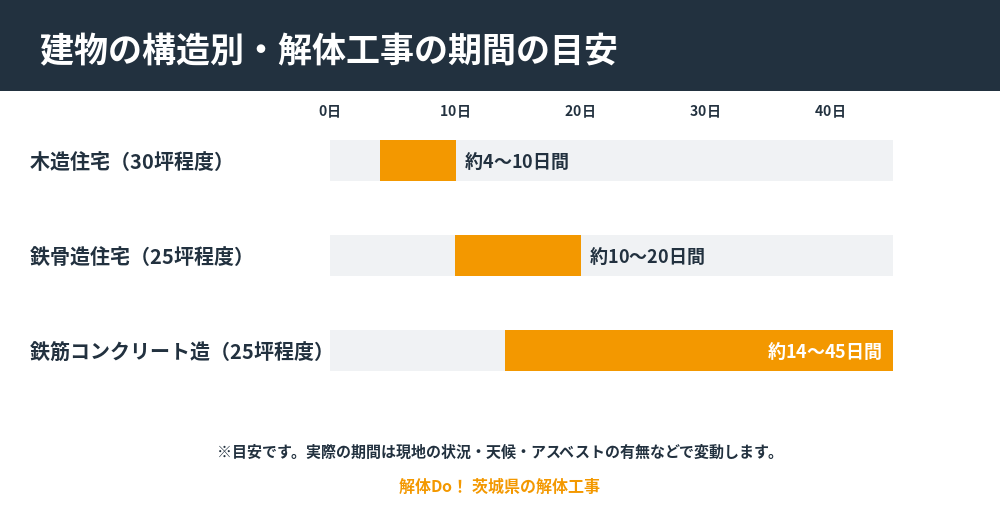

構造別の解体工事の期間の目安(木造・鉄骨造・鉄筋コンクリート造)|茨城県の解体Do!

解体工事全体の費用や届出の流れは、解体工事とは?流れ・期間・費用・届出をまるごと解説で詳しく解説しています。

アスベスト・地中埋設物があるときの工期

アスベストの事前調査は必須

解体工事では、工事前にアスベスト(石綿)の有無を調べる事前調査が義務づけられています。2023年10月からは、調査を有資格者が行う決まりになりました。調査の結果、アスベストを含む建材が見つかった場合は、除去作業の工程が加わるため、その分の日数と費用を見込む必要があります。

地中埋設物は掘ってみないと分からないことも

古い浄化槽、井戸、以前の建物の基礎などが地中から見つかることがあります。事前に分かっている埋設物は見積りに含め、追加が出る場合の条件も契約前に確認しておくと安心です。

工期が延びやすいケースと対策

  • 悪天候で作業が中断する場合:梅雨や台風の時期は、強い雨や風で作業を止める日が出ます。予備日を含めたスケジュールにしてもらいましょう。
  • 残置物が多い場合:家財や不用品が残っていると、搬出と処分に手間がかかります。着工前にできる範囲で整理しておくと、工期の短縮につながります。
  • 近隣との調整が必要な場合:着工前の挨拶が不十分だと、作業時間の調整や中断が必要になることもあります。詳しくは工事挨拶の粗品は必要?相場・のしの書き方と渡し方をご覧ください。
  • 隣家への影響が心配な場合:工事前の家屋調査を行っておくと安心です。家屋調査とは?解体工事前の隣家調査の範囲・費用・義務で解説しています。

契約から着工までに必要な準備と日数

解体工事の開始前には、見積りと契約のほか、電気・ガス・水道などライフラインの停止手続き、建設リサイクル法に基づく届出などが必要です。延べ床面積が80平方メートル以上の建物を解体する場合は、工事着手の7日前までに届出を行います。実際の段取りは業者が代行するのが一般的ですが、ライフラインの停止連絡は施主様ご自身で行う場合があるため、契約時に確認しましょう。

当日の立会いについては「立会」の意味とは?解体工事での立会いタイミング・準備・持ち物を、廃材の扱いについては解体工事で出る廃材の分別方法をご参照ください。

解体後の手続きと工期の関係|滅失登記・固定資産税

建物を解体して更地になったら、解体から1か月以内に法務局へ建物滅失登記を申請する必要があります。また、毎年1月1日時点で建物が残っていると、土地の固定資産税の住宅用地特例が適用される取扱いになるため、年末をまたぐ工事では時期に注意が必要です。税額への影響は自治体や条件によって異なりますので、市町村の窓口や税理士などに確認してください。

なお、自治体によっては老朽化した空き家の除却に補助金を用意している場合があります。年度の予算や申請期限があり、着工前の申請が条件のことも多いため、契約前に市町村の窓口で確認しておきましょう。

見積り時に確認したい工期のチェックポイント

  • 着工日と完了予定日、工程表をもらえるか
  • 悪天候で作業を止めた場合の予備日の考え方
  • アスベスト調査と除去が必要になった場合の追加費用と日数
  • 地中埋設物が見つかった場合の追加費用の条件
  • 作業可能な曜日・時間帯と、近隣への配慮の方法
  • 契約書に工期と、遅れた場合の対応が書かれているか

茨城県内の解体工事のお見積りは無料です。工期のご相談は、ページ内の無料お見積りフォームからお気軽にどうぞ。

解体Do!でスムーズな解体工事を

「解体Do!」は、解体工事に関する情報や業者の紹介を行うプラットフォームです。茨城県内の解体業者の情報も豊富に掲載されており、スムーズな解体工事の実現に役立ちます。

茨城県内での解体をご検討の方は、八千代町の古い家が多いエリアと建て替え事情もあわせてご参照ください。

解体工事の期間に関するよくある質問(FAQ)

30坪の木造住宅の解体工事は何日かかりますか?

目安は約4〜10日間です。前面道路が狭い、隣家が近いなどの条件で日数が延びることがあります。着工前の準備や届出の期間は別に必要です。

見積りから着工までは、どのくらいかかりますか?

事前準備に約1〜2週間、届出・申請に約1週間を見込むのが一般的です。建設リサイクル法の届出は、着手の7日前までに行う必要があります。

雨が降ると工事は延びますか?

小雨なら作業を進めることが多いですが、強い雨や風、台風の日は安全のため中断します。梅雨や台風の時期は、予備日を含めた工程表をもらうと安心です。

アスベストが見つかった場合、工期はどう変わりますか?

事前調査で含有が確認されると、除去作業の工程が加わります。除去にかかる日数と費用は建材の量や種類で変わるため、見積り時に確認してください。

解体工事は土日や夜間にも行いますか?

騒音や振動を伴うため、近隣に配慮して平日の日中に行う現場が一般的です。作業可能な曜日や時間帯は、契約前に業者へ確認しましょう。

解体工事が終わったら、どんな手続きが必要ですか?

解体から1か月以内に建物滅失登記を申請します。工事完了の確認や、廃棄物の処理を示す書類の受け取りも業者に確認しておきましょう。

まとめ

家の解体工事にかかる期間は、建物の構造や規模、地域の事情によって異なります。茨城県で解体工事を計画する際は、地域特有の注意点を踏まえ、適切なスケジュールを立てることが重要です。「解体Do!」などのサービスを活用し、信頼できる業者を選定することで、安心・安全な解体工事を実現しましょう。

▶ あわせて読みたい:茨城県の解体工事・解体費用のご相談は解体Do!へ|無料見積もり

無料見積もりフォーム

この記事に関するお見積もり・ご相談はこちらから。秘密厳守で対応いたします。

    物件種別(必須)

    物件のご住所(必須)

    お名前(必須)

    お電話番号(必須)

    メールアドレス(必須)

    ご希望の相談方法(任意)

    現地調査をご希望の方は、日時をご指定ください

    第1希望日時(任意)


    第2希望日時(任意)


    解体のご希望時期(任意)

    備考(任意)


    ※ 見積もり後のキャンセルもOKです。お気軽にどうぞ。
